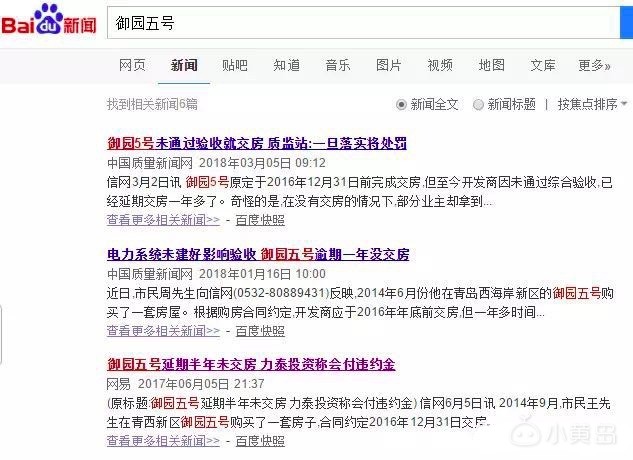

“开发商应于2016年底前交房,但一年多时间过去了,交房的事却始终没有动静,交房依然遥遥无期”。很多业主反映御园五号交房问题,多家媒体也曾对此进行报道。
在去年6月份的一次媒体采访中,青岛力泰投资有限公司的工程总负责人孙先生对于具体交房日期曾表示不敢给出具体承诺:“现在材料什么时候到还不知道,施工完毕后还需要三个月左右的时间才能验收完毕正式交房。”同时,孙先生表示延期交房的违约金要到交房后会统一支付,不存在要求提前收房的业主签订“霸王条款”的情况。

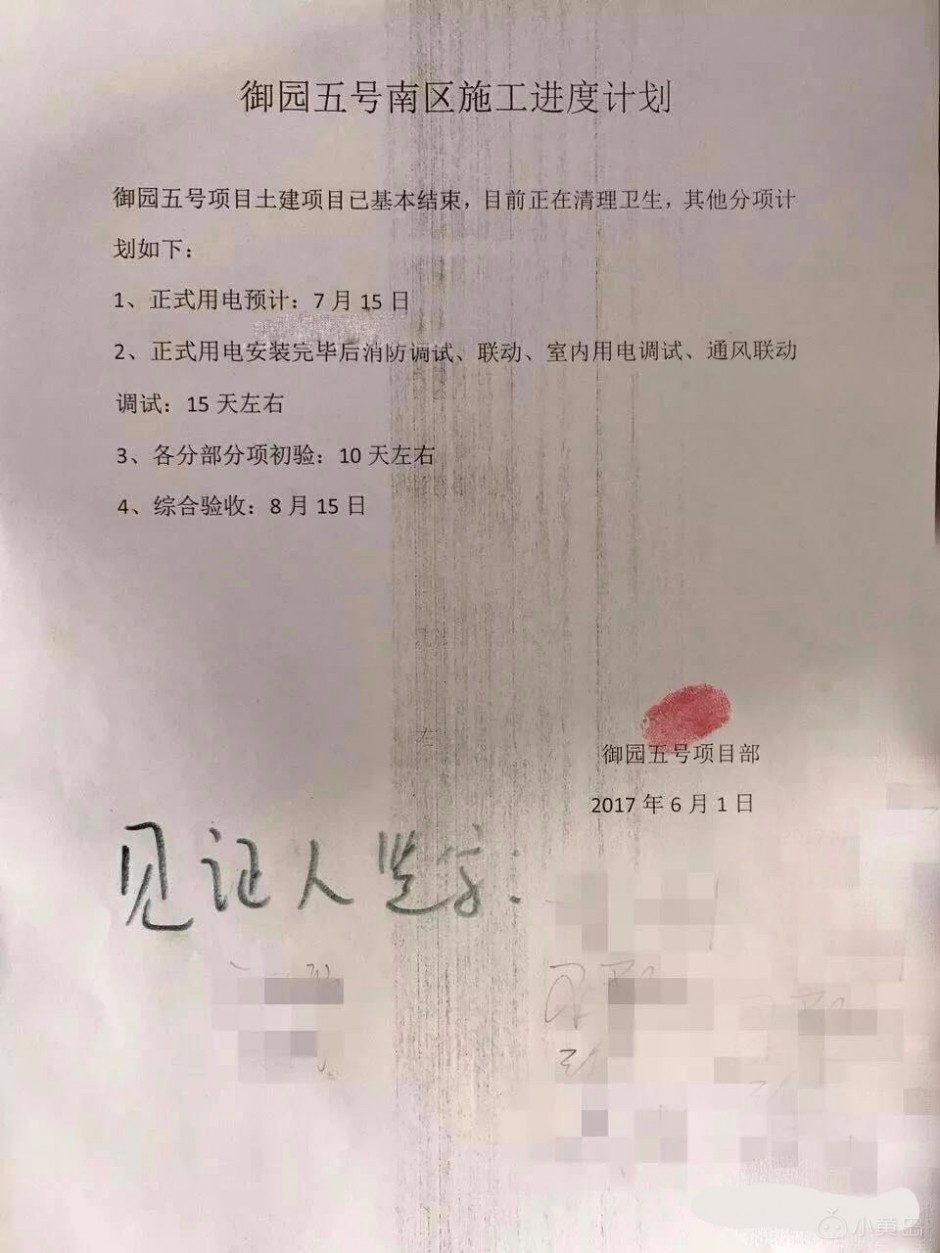

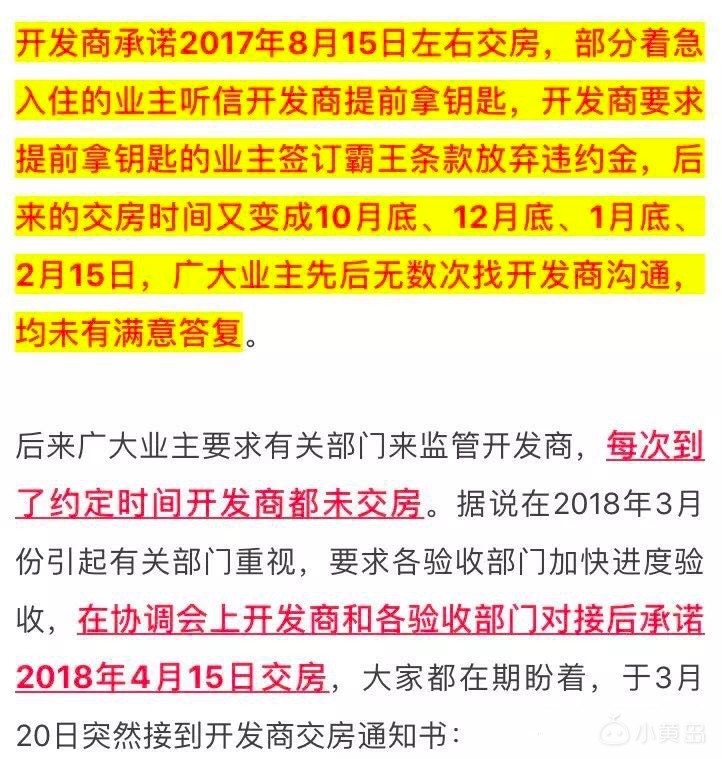

到现在,又快一年的时间过去了,西海岸御园5号小区的业主又反映了最新动态:↓

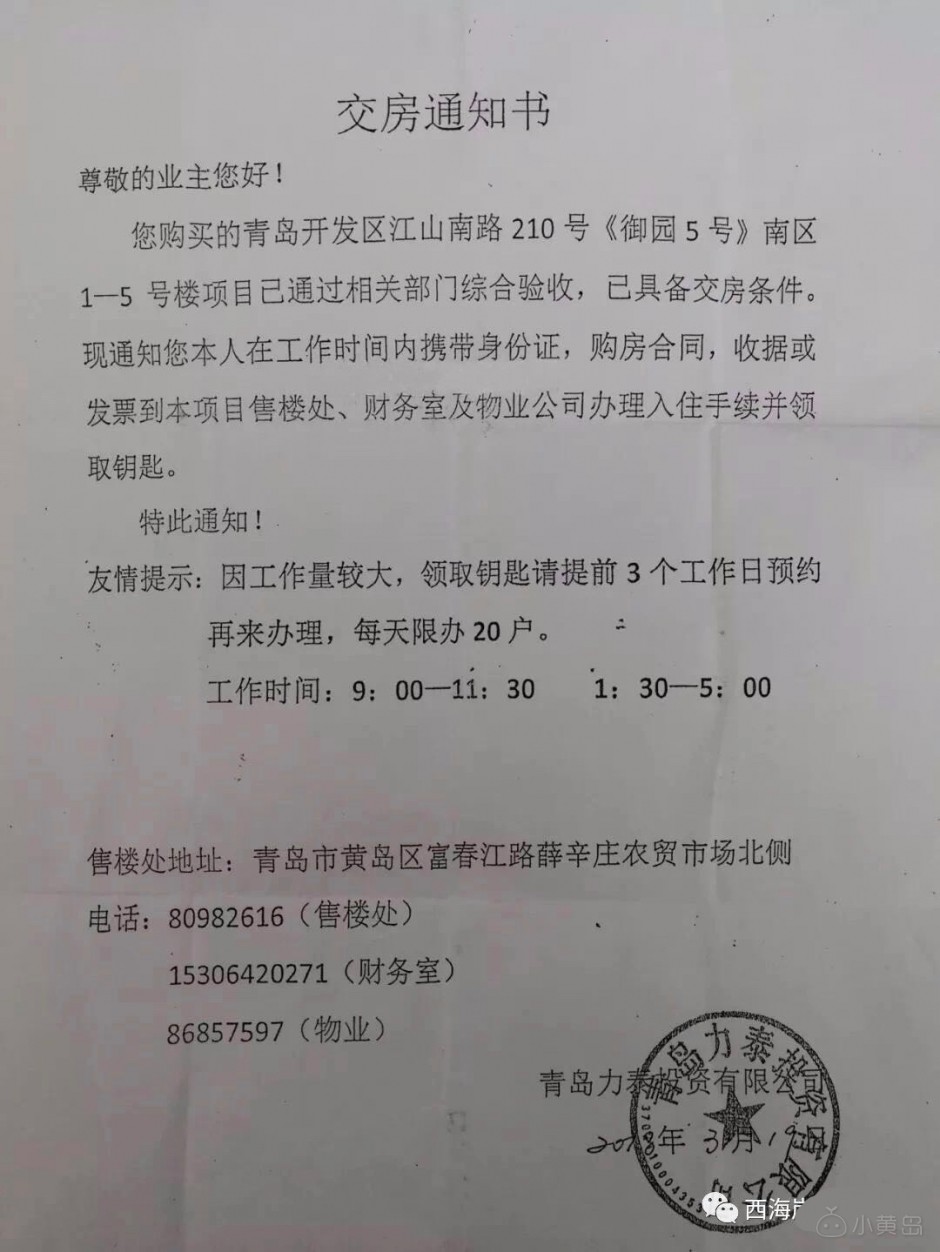

我是青岛西海岸新区市民,于2015年购买青岛伟业集团开发的御园5号小区房子,合同约定于2016年12月31日交付,延期交付每日赔偿万分之0.5,一直未交付,部分业主多次到售楼处询问交房时间,开发商每次都许诺一个交房时间,直到17年4月15日部分业主要求开发商给予书面承诺:

于是业主们高高兴兴到售楼处去收房,让开发商拿出三证一书,全部拿不出来,并且交房时再次需要签订一个霸王条款:

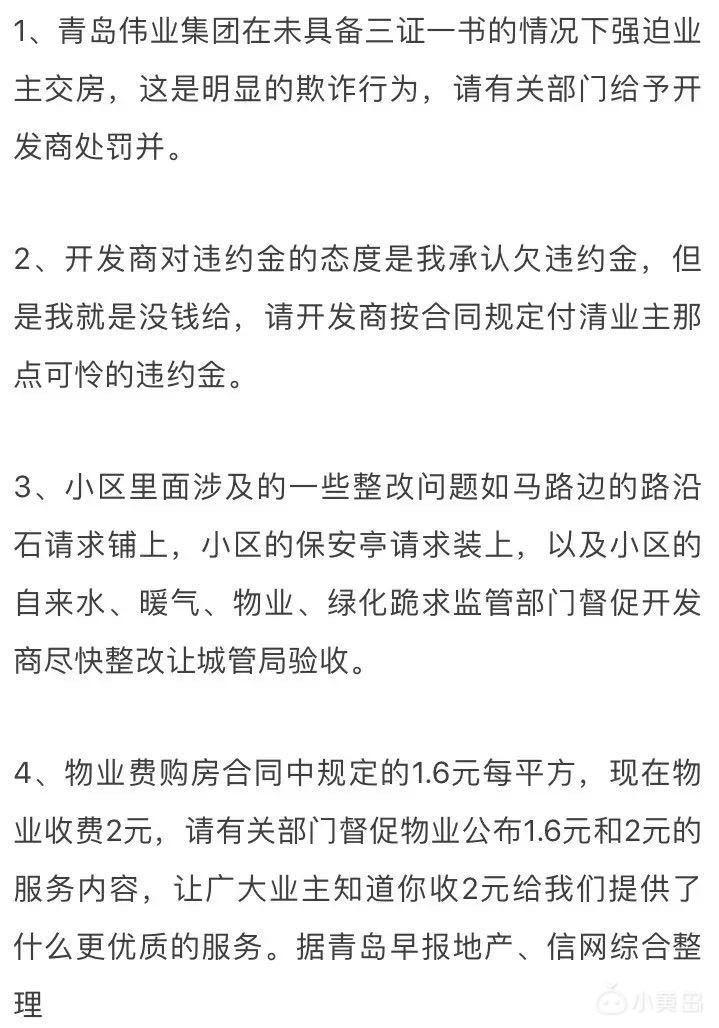

开发商只拿出一个复印件给大家说已经具备交房条件,并且说从3月19日起无论收房与否都开始算物业费。其实我们业主的要求也不高,只是要求解决如下问题:
|
